出行提醒
根据肇庆高新区企业用汽需求,助力高质量发展,保障交通安全,肇庆大旺电力热力有限公司负责建设的供热管线交达利路、科技大街东、“卡莱斯路口”、亚铝大街位置计划于2026年4月20日至5月20日(总工期30天)期间实行分车道半封闭施工。
为确保道路交通安全和施工顺利,现就有关事项通告如下:
一、施工位置:达利路、科技大街东、“卡莱斯路口”,此三条道路为双向4车道;亚铝大街道路为双向6车道。
二、半封闭施工措施:
(1)达利路、科技大街东、“卡莱斯路口”位置:4月20日至5月5日施工前期西往东方向先实行半封闭施工(即封闭2车道),保持2车道通车(东往西方向2车道不封闭)。5月5日至5月20日施工后期东往西方向再实行半封闭施工(即封闭2车道),保持2车道通车(西往东方向2车道不封闭)。车辆和行人请提前做好出行规划及注意绕行,进入施工区域请减速慢行、交替有序通过;如遇堵车请各位车主积极配合,服从现场管理人员指挥和疏通,并按要求驶离施工路段。
(2)亚铝大街道路位置:4月20日至5月5日施工前期东往西方向先实行半封闭施工(即封闭2车道),保持2车道通车(西往东方向2车道不封闭)。5月5日至5月20日施工后期西往东方向再实行半封闭施工(即封闭2车道),保持2车道通车(4东往西方向2车道不封闭)。车辆和行人请提前做好出行规划及注意绕行,进入施工区域请减速慢行、交替有序通过;如遇堵车请各位车主积极配合,服从现场管理人员指挥和疏通,并按要求驶离施工路段。
三、施工中若因不可抗拒因素影响,如遇特殊天气、特殊地质、不明管线等因素影响,施工工期将会有所延长,具体开工时间及施工工期以实际施工时间为准。
因工程施工带来的不便,敬请广大市民谅解。
参建单位如下:
建设单位:肇庆大旺电力热力有限公司
联系人:李冠洲(电话:18575840805)
监理单位:山东中达联工程咨询有限公司
联系人:王振(电话:13468036044)
施工单位:广东省天洋建设集团有限公司
联系人:王勇(电话:18658238888)

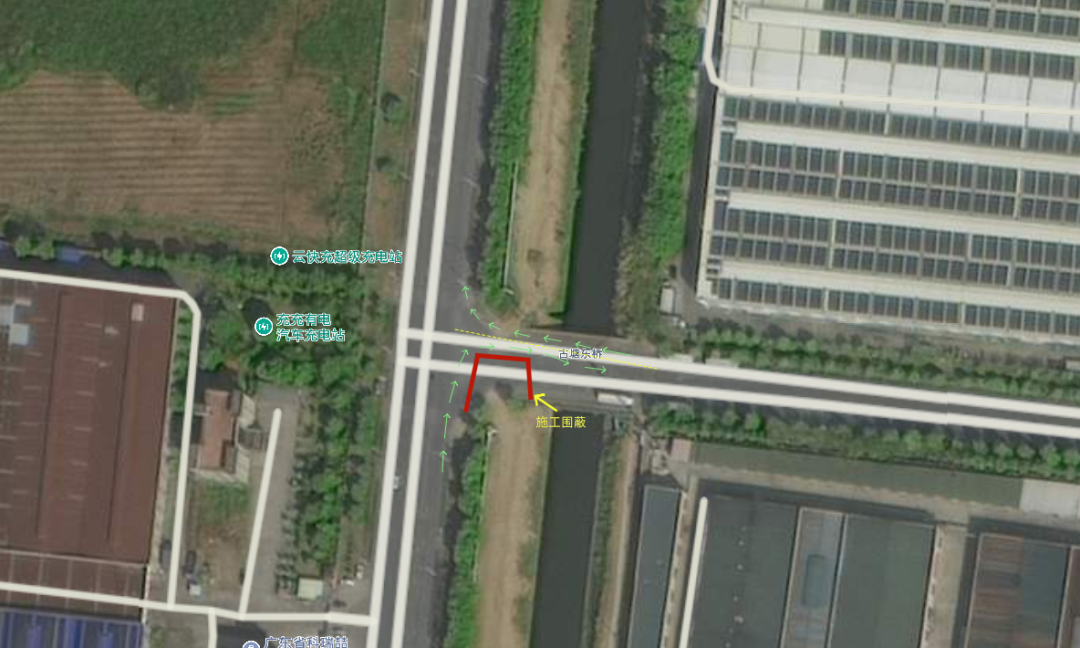

达利路施工前期(4月20日至5月5日)围蔽示意图。

达利路施工后期(5月5日至5月20日)围蔽示意图。

科技大街东施工前期(4月20日至5月5日)围蔽示意图。

科技大街东施工后期(5月5日至5月20日)围蔽示意图。

卡莱斯路口施工前期(4月20日至5月5日)围蔽示意图。

卡莱斯路口施工后期(5月5日至5月20日)围蔽示意图。

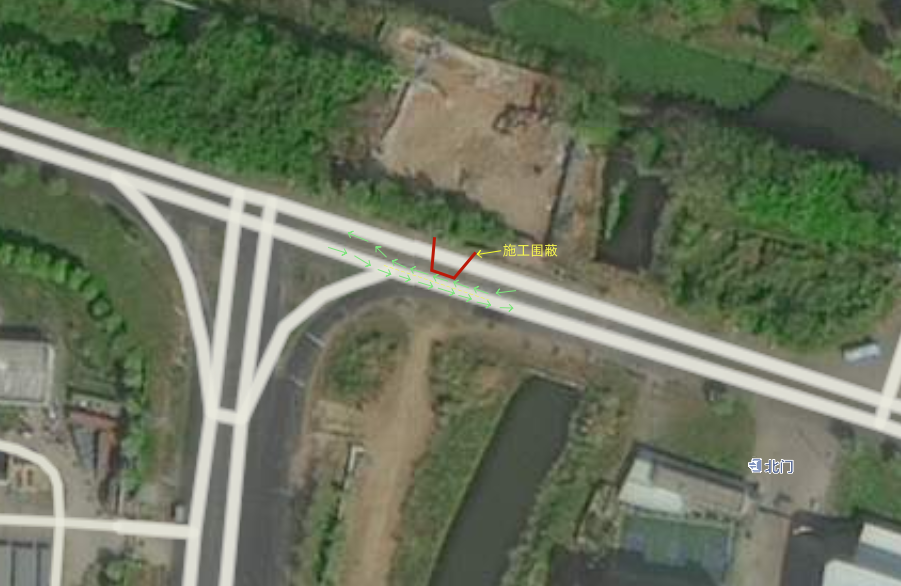

亚铝大街施工前期(4月20日至5月5日)围蔽示意图。

亚铝大街施工后期(5月5日至5月20日)围蔽示意图。
资料来源 肇庆大旺电力热力有限公司
肇庆高新采编中心编辑部
编辑 詹咏杰
二审 郭晓琳
三审 赖小琴
订阅后可查看全文(剩余80%)
